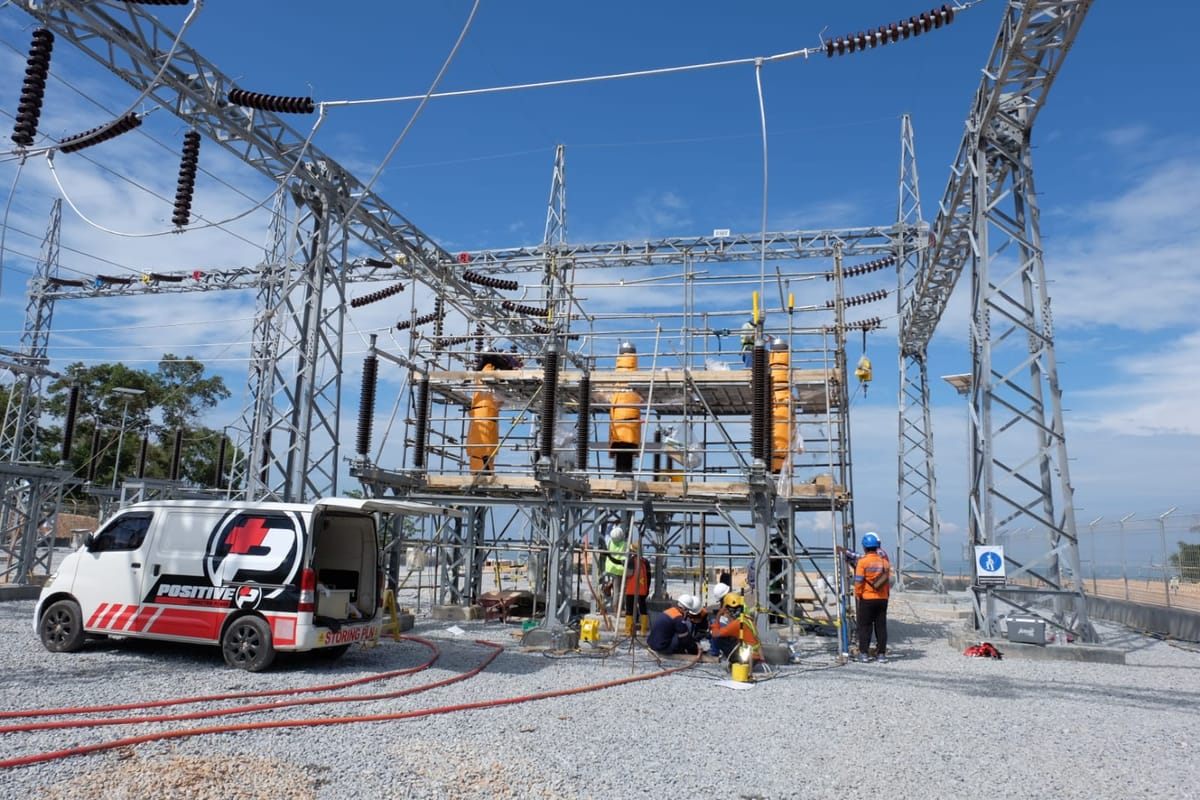

Jakarta, TAMBANG – PT PLN Persero resmi mengoperasikan infrastruktur kelistrikan Sistem Interkoneksi 150 Kilo volt (kV) Sumatera-Bangka melalui kabel listrik bawah laut. Dengan begitu, pertumbuhan konsumsi listrik di pulau penghasil timah tersebut dapat dipenuhi.
Direktur Mega Proyek dan EBT PLN, Wiluyo Kusdwiharto mengatakan seluruh tahapan proses pemberian tegangan sebagai tanda pengoperasian infrastruktur kelistrikan tersebut telah dilakukan dengan sukses. Daya listrik dapat dialirkan dari sistem kelistrikan Sumatera menuju Pulau Bangka.
“Proses interkoneksi sistem kelistrikan Bangka dan sistem kelistrikan Sumatera dilakukan pada 26 Maret 2022 pukul 15.04 WIB sinkron di GI 150 kV Muntok Bangka,” kata Wiluyo dalam keterangan tertulis, dikutif Jumat (1/4).
Menurut Wiluyo, dengan beroperasinya kabel bawah laut tersebut, ke depan transfer energi dari Sumatera ke Pulau Bangka dapat dilakukan untuk memenuhi pertumbuhan konsumsi listrik dan meningkatkan mutu pelayanan PLN kepada pelanggannya.
Pada 2022, terdapat potensi penambahan sebanyak 20.653 pelanggan dengan potensi daya tersambung 74,65 MVA, denga GWh Jual 1.381,45 GWh.
Sebelumnya, listrik Pulau Bangka disuplai dari beberapa pembangkit yang didominasi berbahan bakar minyak dengan beban puncak sebesar 190,2 MW. Pada saat itu, sistem listrik Bangka tercatat nyaris menyentuh ambang batas daya mampu sebesar 191,5 MW, sehingga total cadangan daya hanya tersisa sebesar 1,3 MW.
Dengan adanya interkoneksi ini, cadangan daya di pulau bangka meningkat menjadi 281 MW dan akan meningkat secara bertahap.
Dengan rata-rata pertumbuhan penjualan tenaga listrik dalam 3 tahun terakhir sebesar 8,52%, pulau Bangka menjadi salah satu daerah dengan tingkat pertumbuhan tenaga listrik yang cukup tinggi di Indonesia. Hak tersebut disebabkan oleh menggeliatnya industri perikanan, berkembangnya industri pengolahan sawit, pasir kuarsa, smelter timah dan pariwisata.
Proses pembangunan sistem interkoneksi kabel listrik bawah laut Sumatera – Bangka memiliki tingkat kompleksitas yang bervariatif dalam setiap tahapan, mulai dari survey lokasi, proses perizinan, penyediaan lahan dan ruang bebas sebelum akhirnya masuk pada fase konstruksi yang secara garis besar terbagi menjadi 3 section utama.
Section 1 merupakan pembangunan Landing Point Tanjung Carat dan Transmisi Saluran Udara Tegangan Tinggi (SUTT) 150 kV serta Saluran Kabel Tegangan Tinggi (SKTT) 150 kV sepanjang 20 kilometer yang terletak di pulau Sumatera.
Section 2 berupa pekerjaan penggelaran kabel laut sepanjang 36 kilometer yang terbentang menghubungkan pulau Sumatera dan pulau Bangka. Section
3 yaitu pembangunan Landing Point Muntok dan Transmisi Saluran Udara Tegangan Tinggi (SUTT) 150 kV sepanjang 9,16 kilometer di sisi Pulau Bangka.
Interkoneksi Sumatera – Bangka menjadi salah satu sistem kelistrikan dengan kabel laut terpanjang di Indonesia dan merupakan salah satu pembangunan transmisi ketenagalistrikan dengan tingkat kesulitan yang tinggi.
